завод по производству фанеры на площадке бфк
Это первый опыт работы компании «Резцофф» с Рауте. Мы осуществляли механический и электрический монтаж и пусконаладочные работы. В процессе выполнения работ нашей компании был поручен монтаж вспомогательного оборудования и площадок обслуживания. Монтаж шел быстро, практически одновременно со строительными работами. Финская компания высоко оценила нашу работу, за свою стотрехлетнюю историю они имеют богатый опыт работы с монтажниками.
По результатам работы был заключен договор о долгосрочном партнерстве, в котором наша компания получила статус официальной монтажной организации компании RAUTE на территории России, единственной в данном направлении. Мы начали участвовать в ремонтах и диагностике установленных станков.
Отрасль: | Деревообработка |
---|---|
Проект: | Строительство нового производства фанеры на площадке Брянского фанерного комбината производительностью 30 000 м³ фанеры в год |
Расположение объекта: | Брянская область, Трубчевский район, п. Белая Березка, ул. Дзержинского, д. 3 |
Сроки выполнения работ на объекте: | Февраль — ноябрь 2011 года |
Выполненные работы: |
Монтаж технологического оборудования:
Монтаж площадок обслуживания:
Электромонтажные работы:
Смонтированы линии:
|

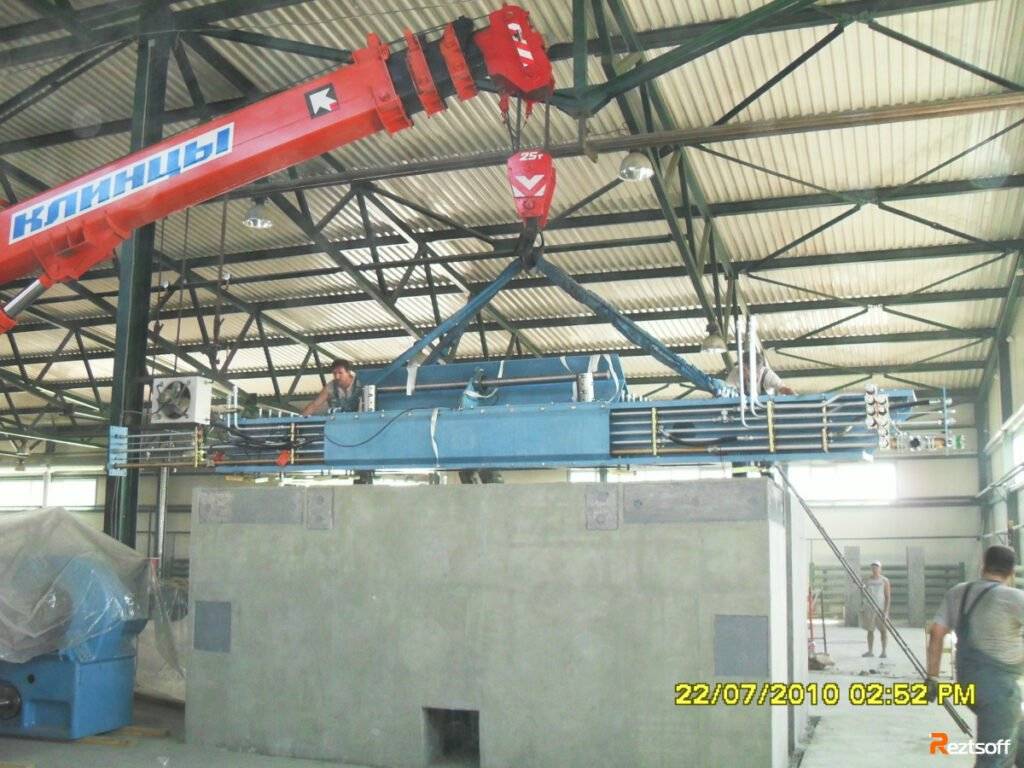

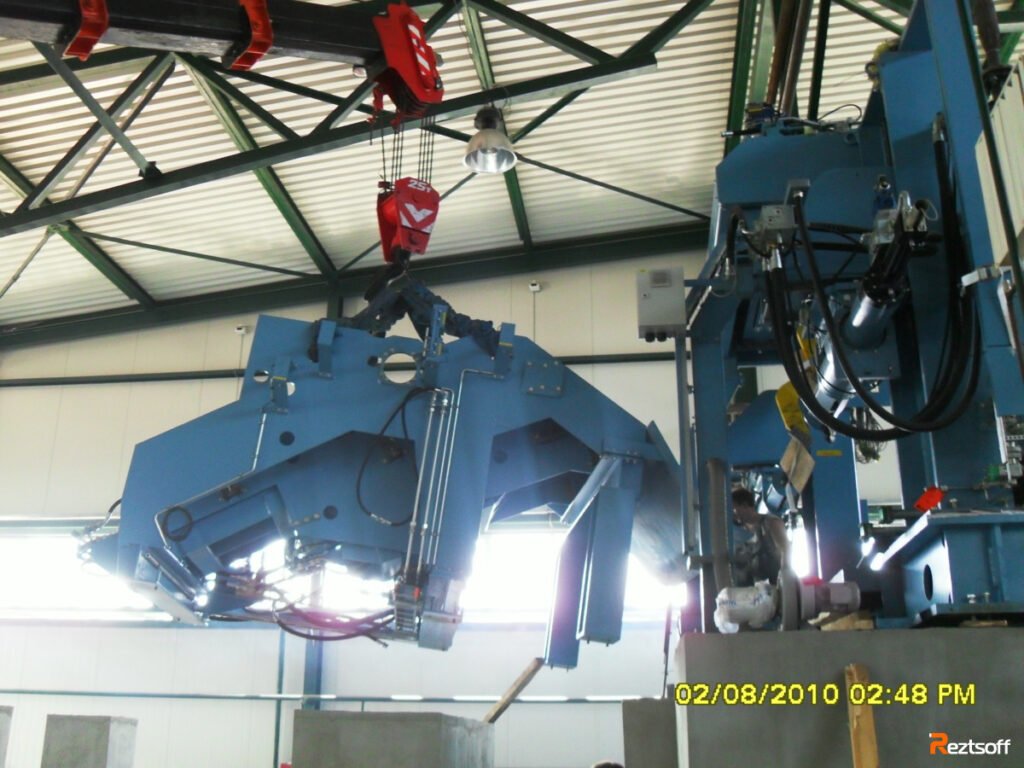

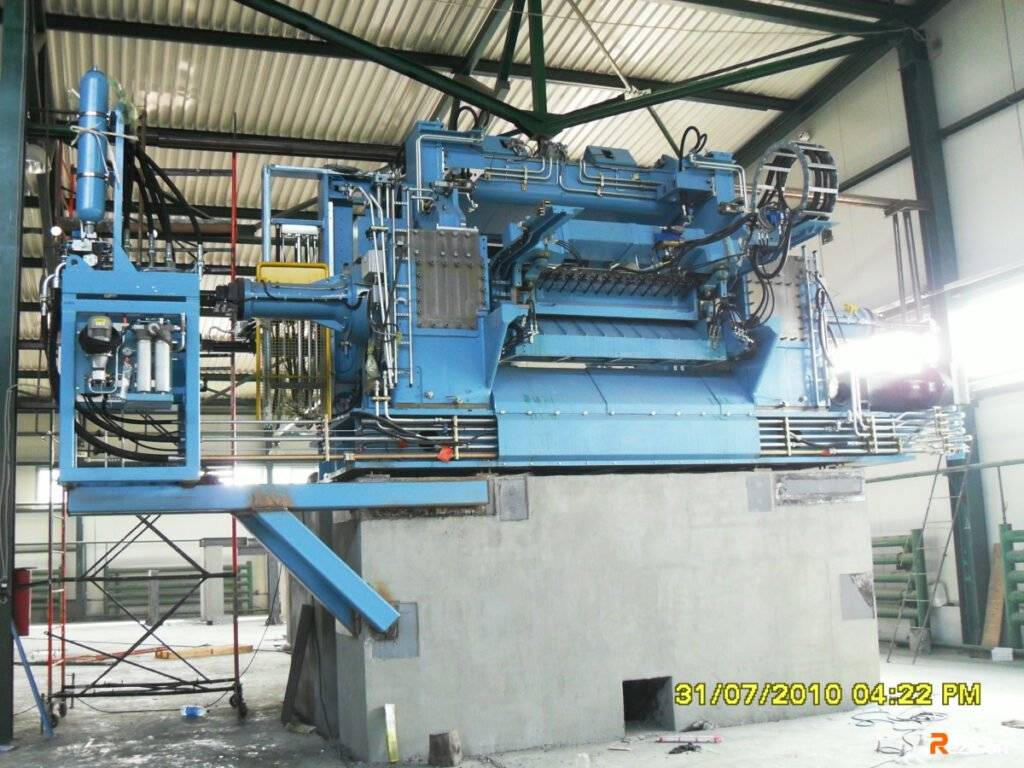

Монтаж лущильного станка
Производительность станка — до 52 м³ щепы длиной 15−25 мм в час.
Монтаж линии сушки
и сортировки шпона
Температура сушки около 165 °С.
Скорость сортировки может достигать 60 или 70 листов шпона в минуту (в зависимости от формата листа).
Производительность участка сушки — 9,2 м³/ч.
Монтаж линии стопоукладки

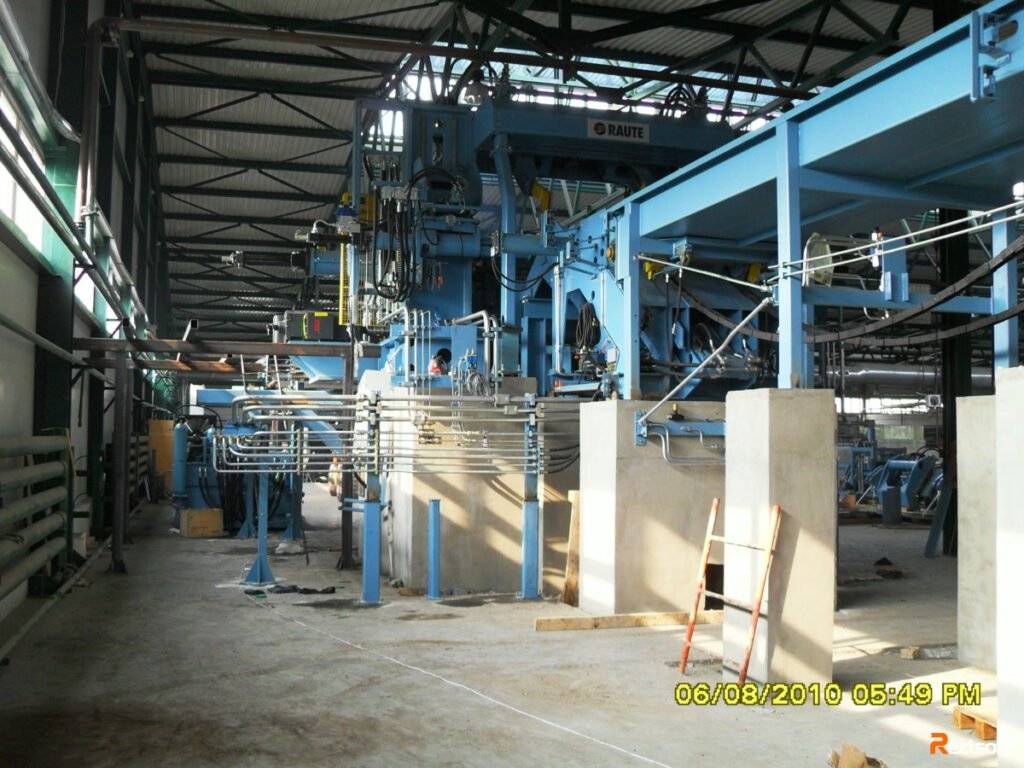

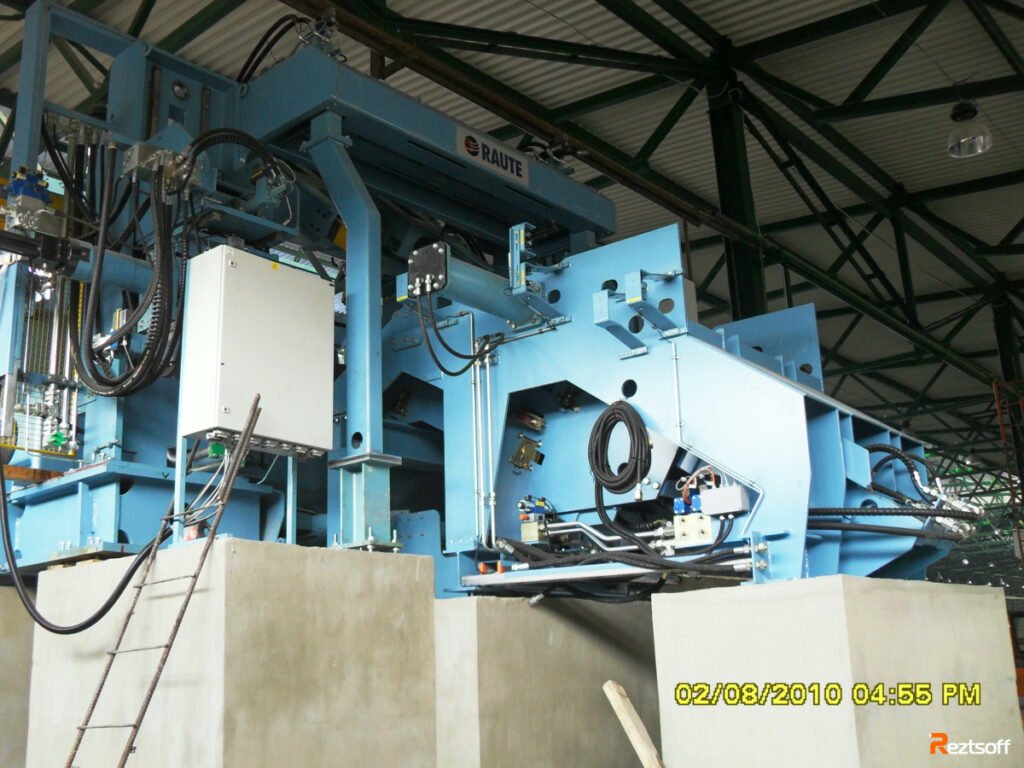

Монтаж пресса
30-пролетный пресс Raute прессует фанеру форматом 4×8 и 5×10 футов.
Монтаж линии ламинирования,
линии обрезки и сортировки плит
Линия ламинирования на базе 14-пролетного пресса Raute:
- температура — 130–135 °С;
- давление прессования — 1,4–2,2 МПа;
- продолжительность склеивания — 4,5–5 мин.
Листы фанеры обрезаются в размер 1525×3050 мм, сортируются по качеству и укладываются в пакеты высотой 600 мм.
Монтаж линии сращивания шпона
Монтаж линии вырубки дефектов
и ребросклеивания шпона
Склеивание происходит термоплавкой клеевой нитью.
Рабочая температура клея — 140−160 °С.
Монтаж площадок обслуживания
Смонтировано 125 тонн площадок обслуживания.
Электромонтажные работы
Смонтировано 90 км кабелей.
