завод по производству растительного масла ООО «АгроСиб-Раздолье»
ООО «АгроСиб-Раздолье» — крупнейший в Западной Сибири завод по производству рафинированных и нерафинированных растительных масел.
Отрасль: | Пищевая |
---|---|
Проект: | Строительство завода по производству растительного масла с проектной мощностью 500 тонн в сутки. |
Расположение объекта: | Алтайский край, г. Барнаул, ул. Трактовая, 3д |
Сроки выполнения работ на объекте: | Май 2010 года — сентябрь 2011 года |
Выполненные работы: |
Компания «Резцофф» осуществляла монтаж всего технологического оборудования. Были построены:
Дополнительно были осуществлены:
|

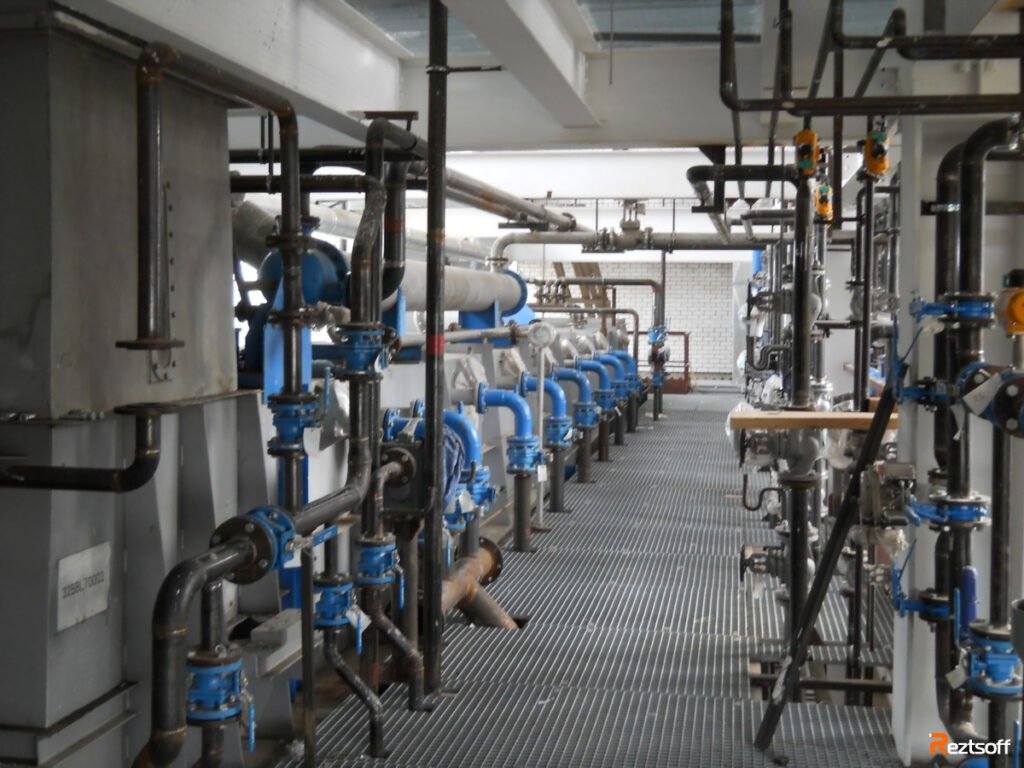

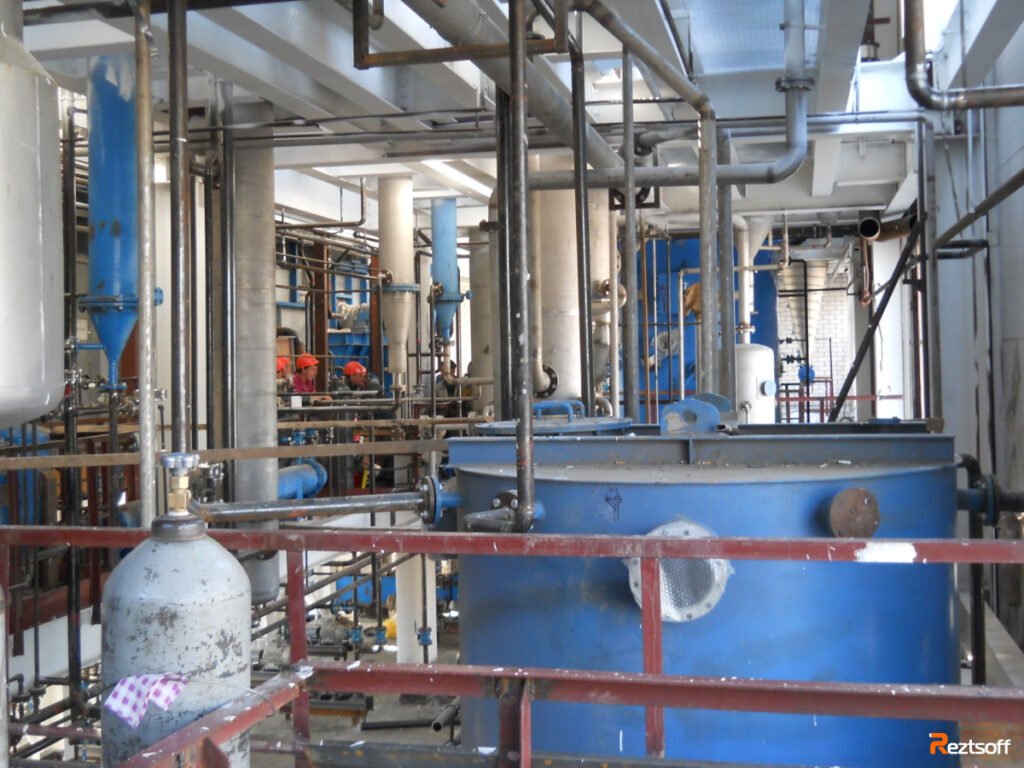

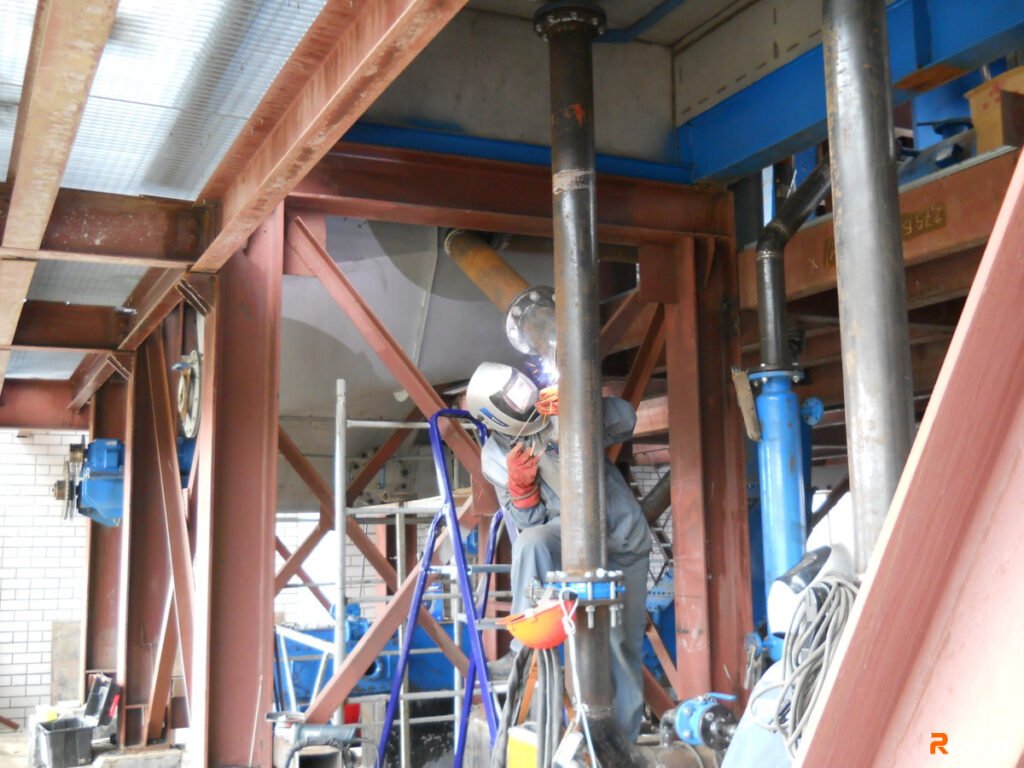

Монтаж цеха экстракции
Работы в цехе экстракции мы начали с исправления работы предыдущей монтажной компании: все швы на экстракторе пришлось переваривать, так как Заказчика расстраивали пары бензола из экстрактора.
Швы переварили за 2 недели. Экстракцию смонтировали быстро.
Смонтировано:
- 3,5 км трубопроводов;
- 12 км кабелей.
Срок выполнения работ — 3,5 месяца.

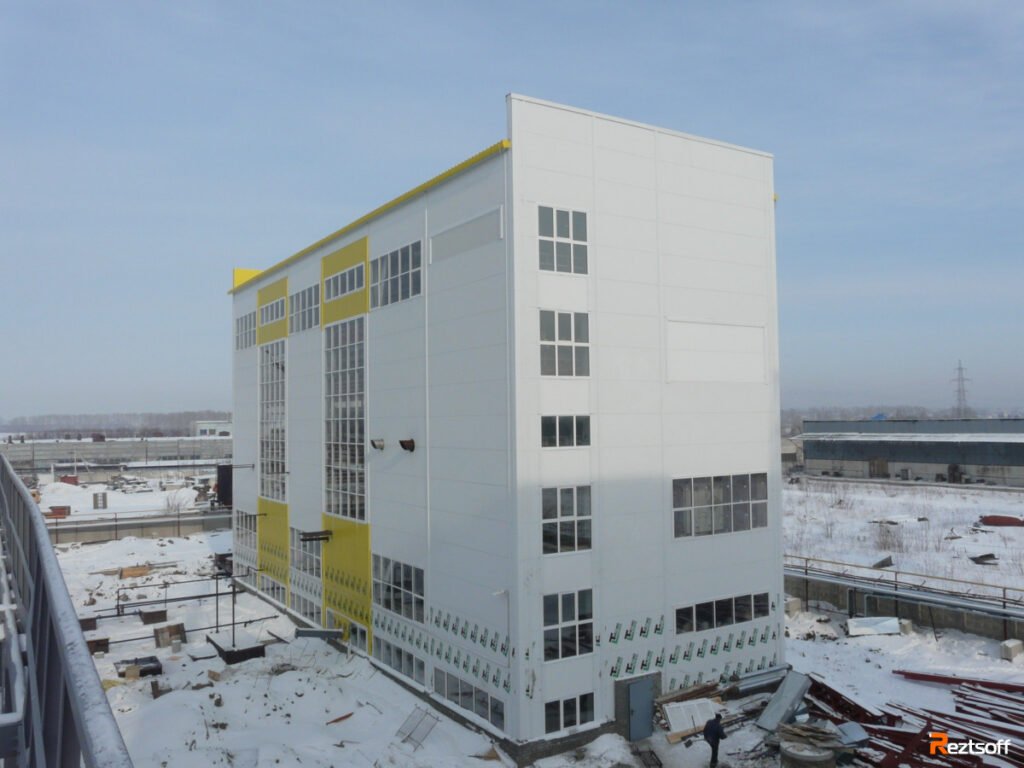

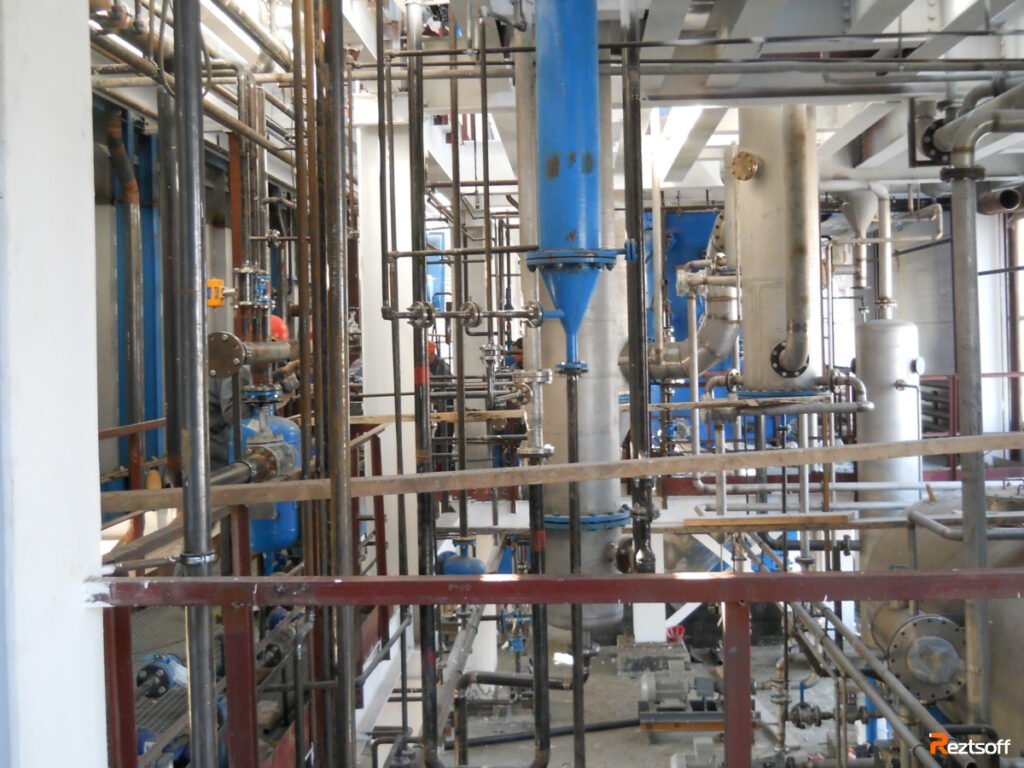

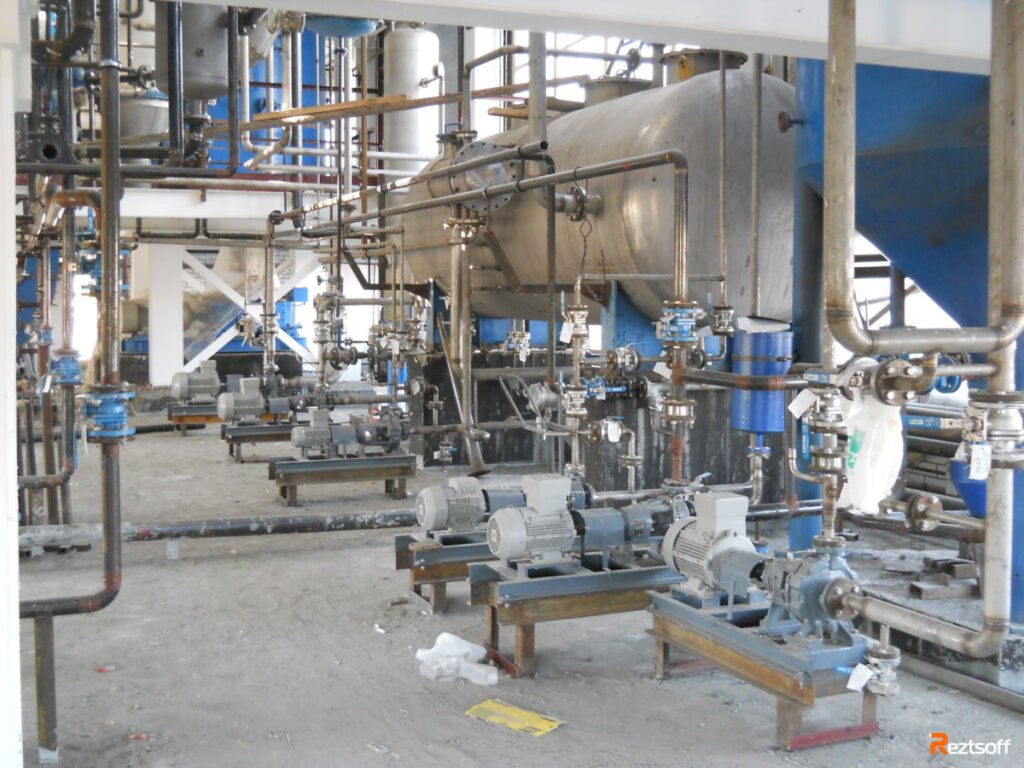

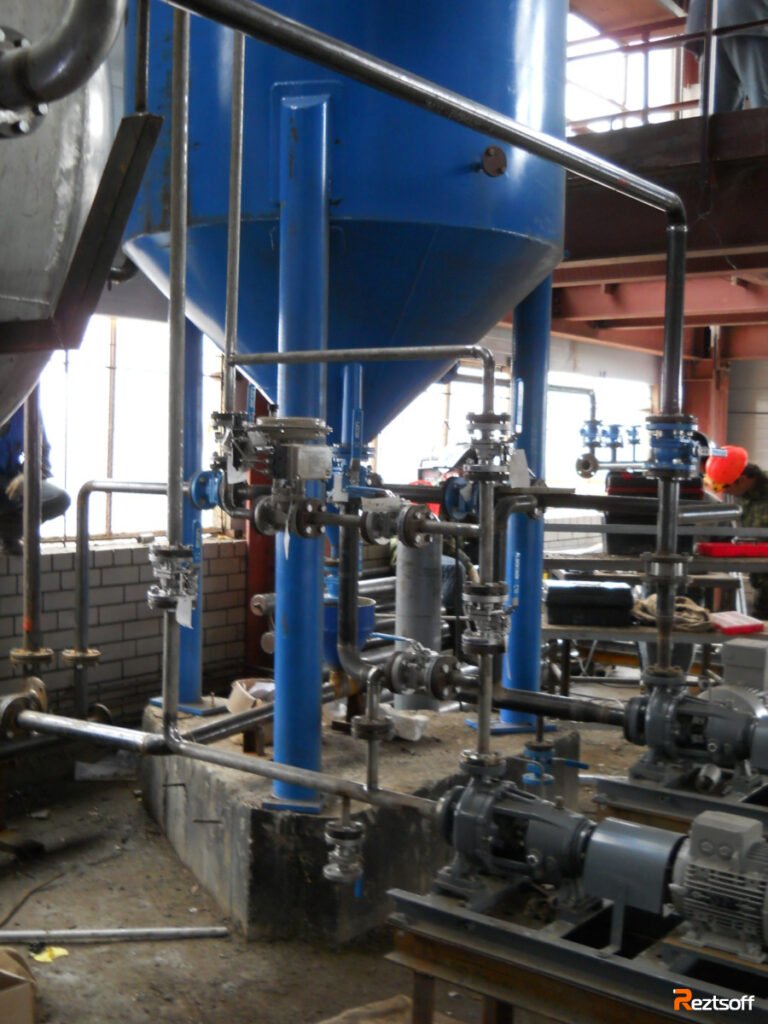

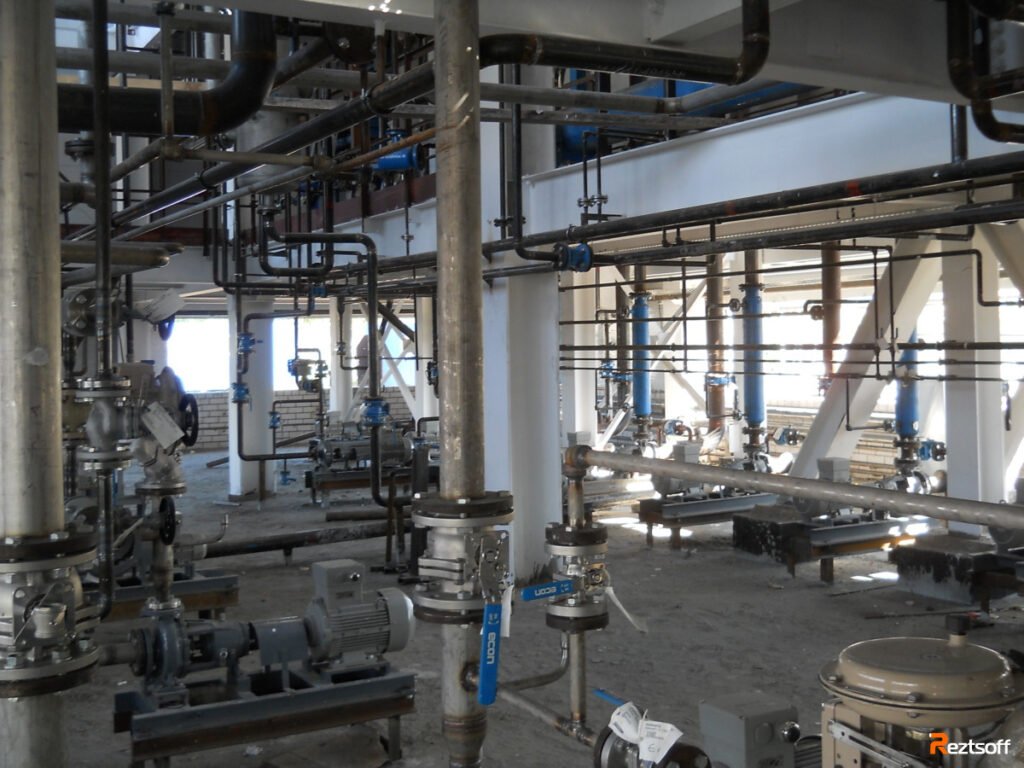

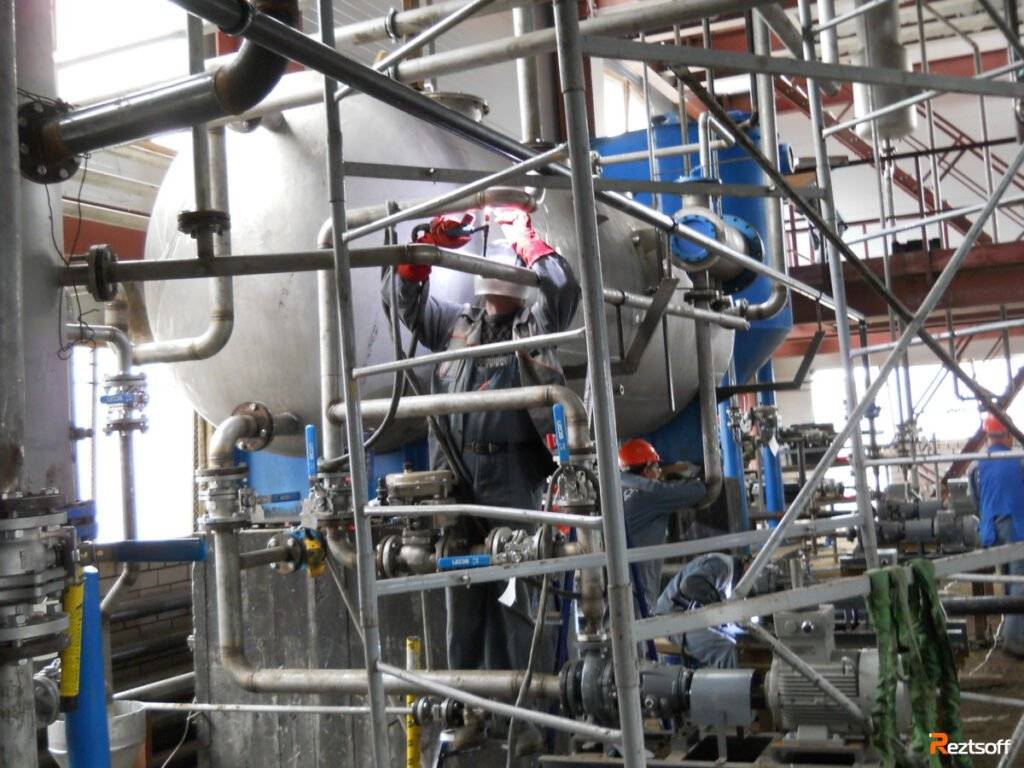

Монтаж цеха рафинации
Монтаж оборудования цеха рафинации начали в конце июля, спустя неделю начали монтировать трубопроводы.
Оборудование в основной массе смонтировали в октябре, тогда же закончили и основной объем трубопроводов.
В дальнейшем, по мере поступления недостающего и дополнительного оборудования монтаж продолжался малыми долями до марта 2011.
Монтаж электрооборудования (силовой части и КИПиА) проводился в основном с октября по декабрь.
Дополнительные работы продолжались до апреля.
Смонтировано:
- 90 тонн технологического оборудования;
- 5,5 км трубопроводов;
- 16 км кабелей.
Срок выполнения основного объема работ — 4 месяца.
Монтаж лузгопровода,
транспортных эстакад
Монтаж зерносушилки Cimbria
Монтаж оборудования зерносушилки Cimbria и ее силосов был начат в начале декабря.
Зерносушилку смонтировали строго в отведенные изготовителем и шеф-монтажником сроки — за 3 недели.
По мере сдачи генподрядчиком фундаментов, силами одного звена, в апреле и конце июня возвели и установили четыре силоса-зернохранилища.
Монтаж силосов
Общий вес смонтированного оборудования — 103 тонны.
Срок выполнения работ — 2,5 месяца.
Изоляционные работы
Смонтировано:
- 1859 м² изоляции оборудования;
- 2263 м² изоляции трубопроводов.
